Одна из крупнейших подстанций в республике строится в Азербайджане с целью устойчивой и безопасной интеграции в энергосистему создаваемых в стране 2 ГВт возобновляемых источников энергии и выполнения функций главной узловой подстанции.
Как сообщили АЗЕРТАДЖ в ОАО «АзерЭнержи», структура планирует завершить первую фазу строительства новой подстанции «Наваи» 500/330 кВ до конца 2025 года.

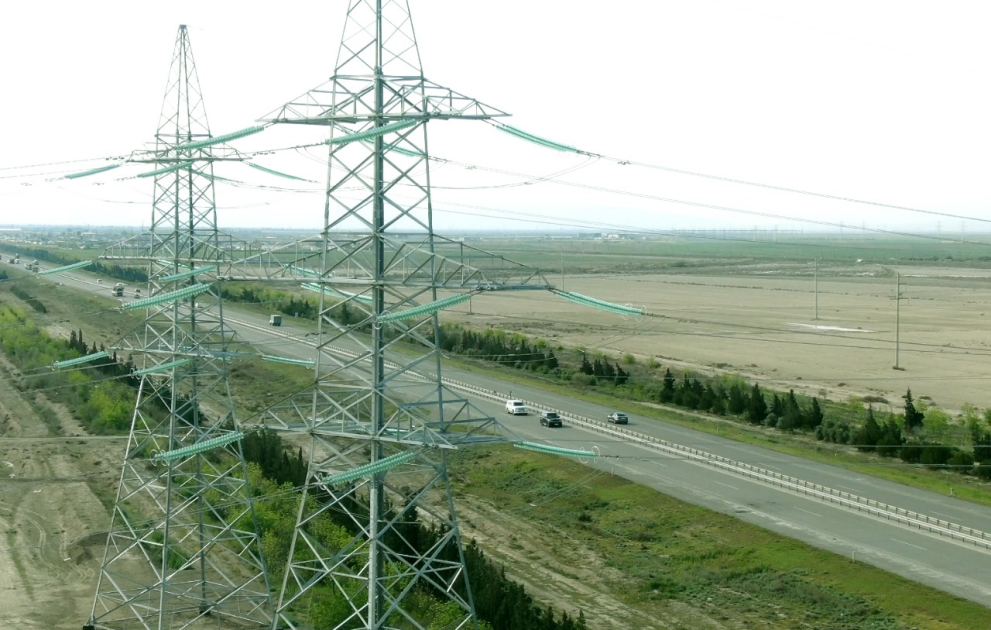

Строительство новой подстанции и прокладка новых высоковольтных линий 500 и 330 кВ знаменуют начало нового этапа в системе передачи электроэнергии. Этот проект фактически состоит из двух фаз.
На первой фазе за счет внутренних ресурсов «АзерЭнержи» и части средств, выделенных из государственного бюджета, ведется строительство новой подстанции и ее стороны 330 кВ, в том числе линий электропередачи 500 кВ от Наваи до Абшерона и линий электропередачи 330 кВ до солнечных электростанций «Билясувар» в одноименном районе и «Банка» в одноименном поселке Нефтчалинского района.

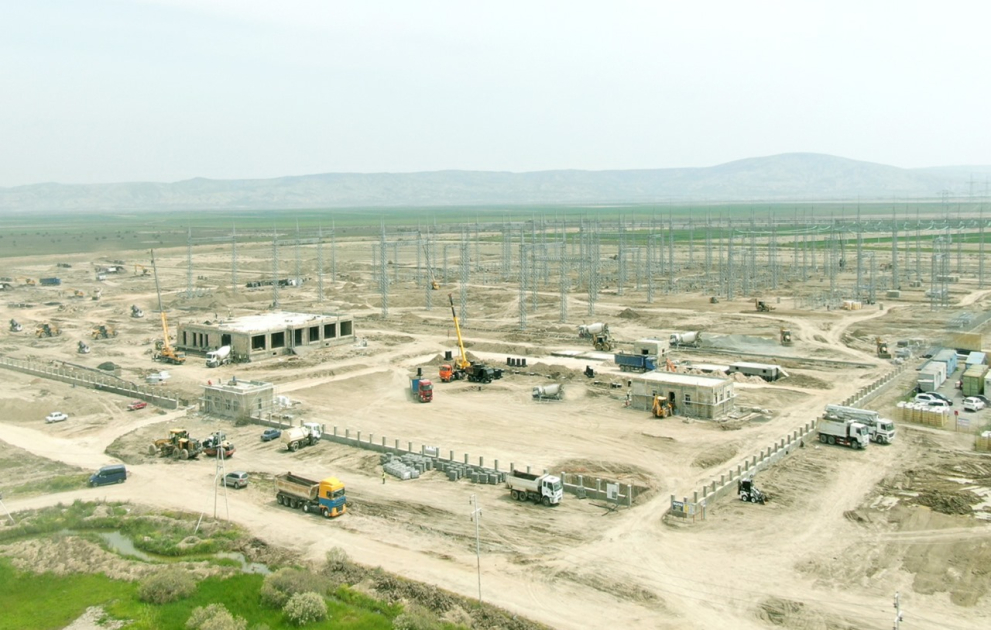

Основная часть работ, начатых в сентябре 2024 года, уже выполнена согласно графику, и работы в рамках первой фазы планируется завершить до конца 2025 года.
Это позволит выполнить обязательство по подключению солнечных электростанций «Билясувар» и «Банка» к энергосистеме.
На второй фазе этого крупного энергетического проекта предусмотрено начало финансирования со стороны Всемирного банка. За счет кредита Всемирного банка будет осуществлена закупка и установка стороны 500 кВ подстанции «Наваи», трансформаторов и сопутствующего оборудования для подстанции, а также строительство линий электропередачи 500 кВ от указанной подстанции до Мингячевира, в том числе линий электропередачи 330 кВ до Алята, Абшерона и Гобу. Реализация этой фазы рассчитана на 3 года.
